廣州信源體育產業有限公司
營銷中心:廣州市番禺區漢溪大道東477號中鐵諾德中心A3甲級寫字樓17樓
生產基地:廣州市白云區陳洞村坑邊路168號
電話:020-38937925 020-85279847
網站:www.63434h.com
四川運營中心:成都市成華區建材路九熙廣場二期二棟719室
四川運營中心電話:楊陽 13882228978
廣州信源體育產業有限公司
營銷中心:廣州市番禺區漢溪大道東477號中鐵諾德中心A3甲級寫字樓17樓
生產基地:廣州市白云區陳洞村坑邊路168號
電話:020-38937925 020-85279847
網站:www.63434h.com
四川運營中心:成都市成華區建材路九熙廣場二期二棟719室
四川運營中心電話:楊陽 13882228978

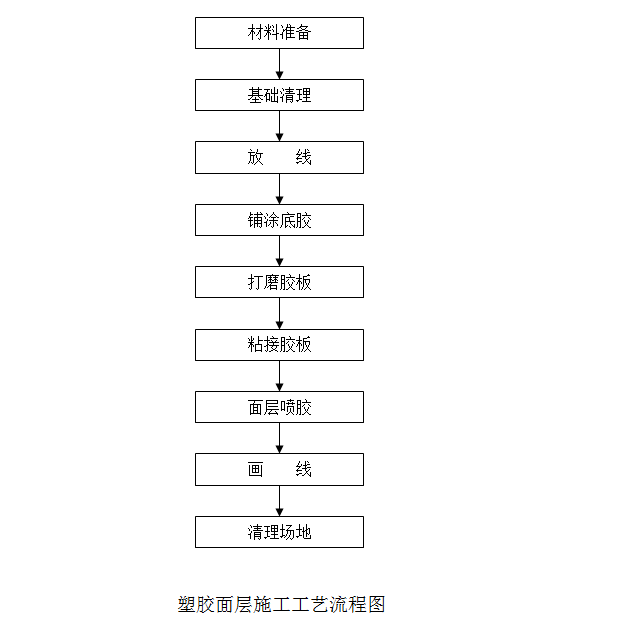

1、準備工作
(1)材料進場
(2)施工工具與器械的準備
(3)水電到位
2、基礎處理
(1)對不符合條件的地面進行打磨、修補
(2)清掃場地
3、放線
先確定四條曲直分界線,在運動場地的直斷面放線,標線應以鮮艷色彩為宜,以曲直分界線為基準,放出內沿第一道施工線,然后由內向外依次放出各道施工線。
4、跑道打磨
將跑道(底部朝上)自然攤鋪在地面,使用打磨機對底層表面進行打磨。
作用:增強跑道與基礎面層的粘合力,使其粘接的更為牢固。
注意事項:
打磨過程中打磨機要勻速前進,切勿損壞跑道表面。
5、鋪涂底膠
用廠家提供的專用封底膠進行鋪涂,從起跑區開始,沿跑道跑進方向鋪涂。
作用:
(1)防止底層滲水
(2)基礎找平
(3)該專業封底膠與底層基礎和上層膠板具有較好的粘接力,從而確保跑道的粘接效果。
6、跑道粘接
(1)攤鋪膠板
施工標線畫好后,以一條曲直分界線為基準,由內沿開始將跑道展開,沿畫好的施工標線對齊,依次擺放跑道,橫向壓頭以200毫米為宜,縱向跑道以對齊為宜,并根據溫度不同要放置30--60分鐘。
作用是:
①橡膠面層讓物料回復原狀態和適應天氣;
②把橡膠面層鋪在對應的位置上(把1號跑道的面層鋪在1號跑道位置,2號面層鋪在2號跑道位置);
③質量檢查(把損壞和不平整的切割掉);
④把所有接口切齊和整理好。
(2)鋪涂膠粘劑
跑道擺好后,在粘接前,先將跑道由兩端分別卷起,由卷好的跑道中心往一方向在地面上刮膠。地面刮膠時,膠粘劑的用量應適中,每平方米應控制在0.7—1 Kg/m2之間,刮涂要均勻,控制好膠粘劑的粘度,在最佳時間內進行鋪設。
(3)粘接
跑道在與地面粘接時,操作跑道鋪設要十分細心,跑道的側邊應與地面施工標線對齊。先將卷起跑道的一側進行粘接,粘接好后,在將另一側進行粘接,依次先將內側跑道粘接好。
其它各道鋪設過程與一道鋪設大體相同。
跑道兩側邊在粘接過程中,應將存留在跑道底部的空氣趕擠干凈,為確保側邊粘接牢固應在跑道與跑道側邊,用專用工具撬劃一下在壓穩,這樣可以使側邊的粘接接口壓住,直至膠水固化。小方格一半填了膠水一半填滿空氣。運動員在上面競賽時,空氣和原膠受壓縮儲藏能量和避反震,在腳底離開面層時,天然膠和空氣隨著擴充把能量反送回給運動員。
彎道的鋪設與直道鋪設流程基本相同,但在操作過程中要更為細心。
(4)表面壓制
跑道與地面粘接好后,為確保跑道與地面粘接牢固,為防止跑道翹邊,就將以粘接好的跑道用重物將邊緣部分壓住,跑道兩側可用建筑紅磚,用磚的大平面,一塊接一塊壓穩,跑道與跑道端面接口處應用重方式處理,采用壓邊方法,但需用四層紅磚,沿中心向兩側各擺三排平磚,直至膠水固化,以確保鋪設質量。
在處理彎道過程中,由于跑道受力明顯增強,跑道邊緣的重壓物比直道跑道粘接時重壓物要增加一倍,且跑道表面中間沿叢向壓一層紅磚,保證跑道粘接的效果。
(5)端口裁接
端面接口粘接時應先將一端跑道用鋼尺壓穩,裁齊。上壓跑道與下壓跑道在端口粘接時應考慮低溫時的收縮量,使上壓板與下壓板有余量,擠粘兩端口應涂有粘接劑,以便粘接效果更好。
7、清洗場地
跑道粘接完畢且膠粘劑完全固化后,將場地清洗干凈,同時檢查跑道端口的接口處,對接口不牢或不平整的區域及時修補,為下一道工序做好準備。
8、畫線
場地經過修補、清洗后,進行畫線工作。畫線是精雕細作程序,除確保測量儀器、設備、工具的精確度以外,施工人員應具備責任心強、工作認真的素質。其測量精度為萬分之一,選用的鋼尺應充分考慮尺長檢定及修改,點位線放完后,應進行三人校對,校對符合要求后再噴線。噴線盒應每道一個,以保證跑道弧線的均勻一致性。噴線過程中,注意噴線盒要及時清洗,避免噴線漆滴落在跑道表面,以保證跑道表面的美觀、整潔。
9、清理場地
完成以上所有工序后,進行場地清理,保持場內清潔。
